Podczas składowania oczyszczalni jak również aż do momentu za-
kończenia zabudowy należy przestrzegać odpowiednich środków
bezpieczeństwa w celu uniknięcia uszkodzenia urządzenia oraz wy-
padków.
Zwrócić uwagę na rozdział „Wskazówki dotyczące bezpieczeń-
stwa"..
Wymagania dotyczące zabudowy
Zabudow- mog- przeprowadzi- tylko te firmy, które posiadaj- do-wiadcze-
nie fachowe, w-a-ciwy sprz-t oraz odpowiednio przeszkolony personel.
Nale-y przeprowadzi-c ocen- cech gruntu pod wzgl-dem pod wzgl-dem
przydatno-ci techniczno-budowlanej (Klasyfikacja gleb dla celów tech-
niczno-budowlanych DIN 18196). Przed rozpocz-ciem nale-y stwierdzi-
maksymalnie wyst-puj-cy poziom wód gruntowych. Konieczne jest wy-
starczaj-ce odprowadzenie (drena-) wód przesi-kaj-cych w przypadku gleb
przepuszczaj-cych wod-. Nale-y stwierdzi- rodzaje obci--e-, takie jak obci--
-enie ze strony poruszaj-cych si- pojazdów oraz g--boko-- zabudowy.
Kroki zabudowy w skrócie (patrz także punkty 4.1 - 4.12)
1. Ustalić miejsce zabudowy.
2. Zrobić wykop.
3. Wykonać podsypkę (łoże zbiornika).
4. Umieścić zbiornik w wykopie.
5. Wszystkie komory zbiornika do połowy napełnić wodą,
aby zapewnić stabilność.
6. Wykop napełnić żwirem i zagęścić (poniżej miejsca wy-
lotu).
7. Podłączyć dopływy i odpływy oraz przewód napowie-
trzania oraz rurę ochronną na kable.
8. Ułożyć wąż napowietrzania i przewód sterowania w rurze
ochronej.
9. Nałożyć nasadę i zamocować pierścień zaciskowy.
10. Na koniec napełnić zbiornik.
11. Zamontować i podłączyć konsolę ścienną, sprężarkę i
urządzenie sterujące.
12. Uruchomić urządzenie (patrz rozdział 5).
4.1 Miejsce zabudowy
Bezpośrednio przed umieszczeniem zbiornika w wykopie
specjalista z firmy dokonującej zabudowy powinien zbadać,
stwierdzić i zaświadczyć:
- brak uszkodzeń ścian zbiornika;
- prawidłowy stan wykopu, szczególnie jeśli chodzi o wymia-
ry i dno
- cechy ziarna materiału wypełniającego.
Odległość pomiędzy jednostką sterowania i zbiornikiem
może wynosić maksymalnie 12,5 m (opcja: 30 m - pakiet
węży = odległość 27,5 m). Jeśli będzie to za mało, wówczas
jednostkę sterowania i sprężarkę można zainstalować w
opcjonalnej szafce.
Maksymalna odległość w przypadku urządzen o kilku zbior-
nikach wynosi 3,0 m. Jeśli odległosć będzie większa, ko-
nieczne są dodatkowe węże.
4.2 Wykop
4. Zabudowa i montaż

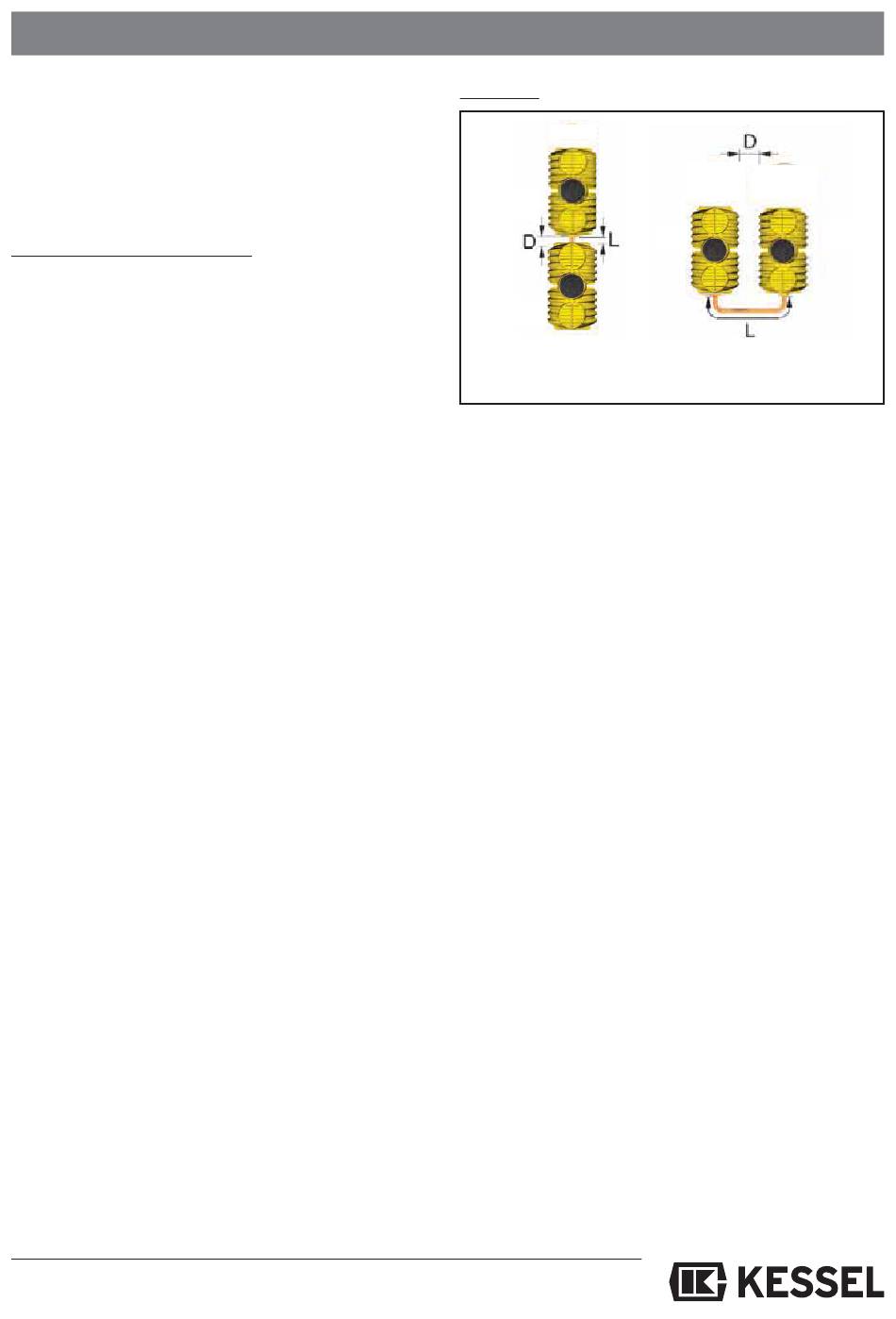

Wskazówka: W przypadku urządzeń wielozbiornikowych wy-
minimalna odległość "D" zbiornik 1 do 2 = 700 mm
maksymalna długość "L" rury łączącej = 300 mm
Większe oczyszczalnie InnoClean PLUS składają się z dwóch lub większej liczby
zbiorników Można je indywidualnie ustawiać w różnych wariantach. W ten sposób
można dostosować zabudowę do lokalnych warunków.
konać wykop na wszystkie zbiorniki!
Podłoże budowlane musi być poziome i płaskie, aby urzą-
dzenie stało na całej powierzchni. Poza tym podłoże budow-
lane musi wykazywać wystarczającą nośność. Jako podłoże
konieczny jest zagęszczony tłuczeń (ziarno 0/16,
min. 30 cm, Dpr=97%) i na to 3-10 cm zagęszczoneo piasku.
Odległość między ścianą wykopu i zbiornikiem musi
wynosić min. 70 cm. Ściany muszą odpowiadać normie DIN
4124.
L`Zabudowa w terenie ze spadkiem
Przy zabudowie oczyszczalni na terenie ze spadkiem należy
koniecznie zwrócić uwagę, aby boczny napór ziemi w przy-
padku terenu nieporośniętego było odbierane przez odpo-
wiedni murek ochronny.
Głębokość nieprzemarzająca
Przy zabudowie oczyszczalni koniecznie należy zwrócić
uwagę na lokalne warunki pozwalające na zabudowę chro-
niącą przed mrozem. Aby także i w zimie zapewnić bezpro-
blemową pracę, należy przy zabudowie przewody doprowa-
dzające i odprowadzające tak samo ułożyć na głębokości
chroniącej przed mrozem. W zasadzie głębokość chroniąca
przed mrozem to ok. 80 cm, o ile lokalne przepisy nie stano-
wią inaczej.
4.3 Podsypka
Dolna część: tłuczeń (ziarno 0/16)
Łoże zbiornika: piasek
Podsypka zbiornika: tłuczeń (ziarno 0/16)
Strefa zewnętrzna
Podsypka zbiornika: materiał o odpowiednich cechach
Warstwa wierzchnia:humus itp. (zwrócić uwagę na klasę
obciążenia!)
